着工から完工までの流れ

新築住宅の着工から完工までの流れを
当社の新築住宅の施工事例に沿ってご紹介いたします。

まずは【ウチケン3分動画】着工から完工までの流れをご覧ください。(下の画像をクリック)

4.26地縄張り・着工立合い ~ ご近隣あいさつ

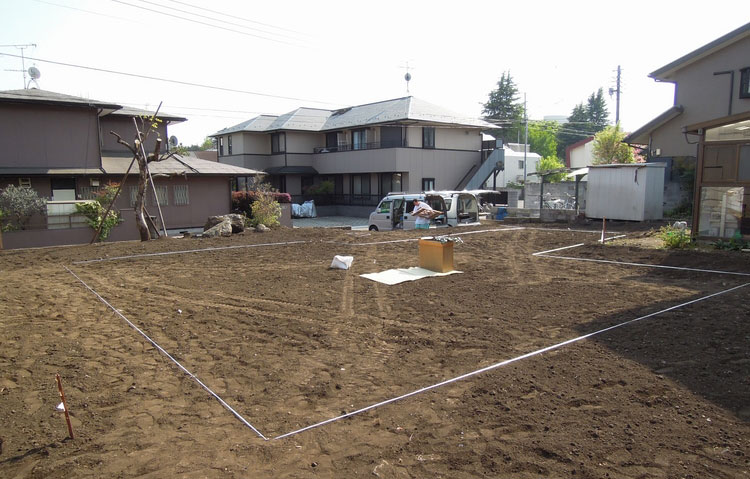

地縄張り・着工立合い ~ ご近隣あいさつ

 図面に基づいて建物の外周部にあたる部分にビニールひもを張り、敷地に対しての建物の配置を確認する立会いです。地盤の高さの確認も現地にて行います。 また、ご近隣に挨拶まわりもします。解体工事がある場合は解体工事の前に挨拶にまわります。

4.26地鎮祭: 着工も間近、工事の無事を祈願して地鎮祭を行います。(ご希望により)

地鎮祭

地鎮祭

着工に先立ち、敷地の守護神に工事の無事と施主様のご家族のご繁栄を祈願する儀式です。一般には神式で神主さんが行います。
地鎮祭には竹やしめ縄や、祭壇へのお供え物など、たくさん用意するものがあります。神社によってはそのすべてをご用意していただけます。その際の玉串料(初穂料)は通常4万円程度です。(用意するもの:笹竹、しめ縄、紙垂、砂、カマ、クワ、スキ  お供え物:お酒、米、塩、魚、季節の野菜や果物)

5.7水盛遣方:着工です! 建物の配置の正確な位置だし。仮設トイレと仮囲いも設置します。

水盛遣方

水盛遣方

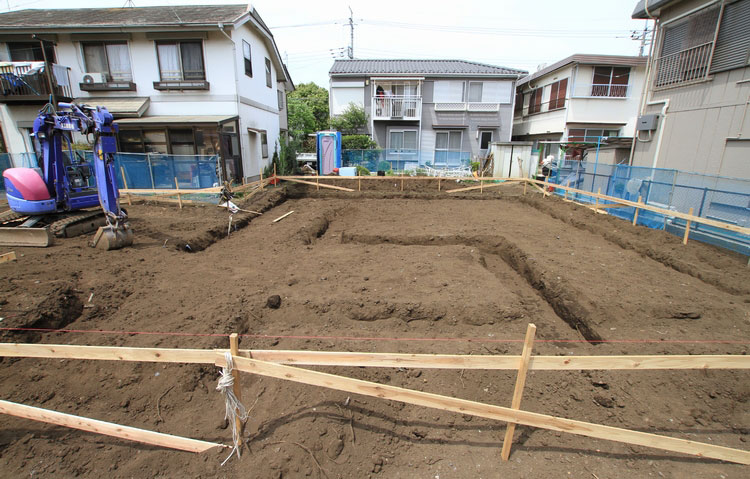

5.8基礎根伐工事:建物の大事な支持地盤を削らないように、基礎図面の通りに土を掘って搬出します。

基礎根伐工事

基礎根伐工事

5.12防湿シート敷込:地面の湿気が床下に上がってこないようにビニールでシャットアウト!

防湿シート敷込

防湿シート敷込

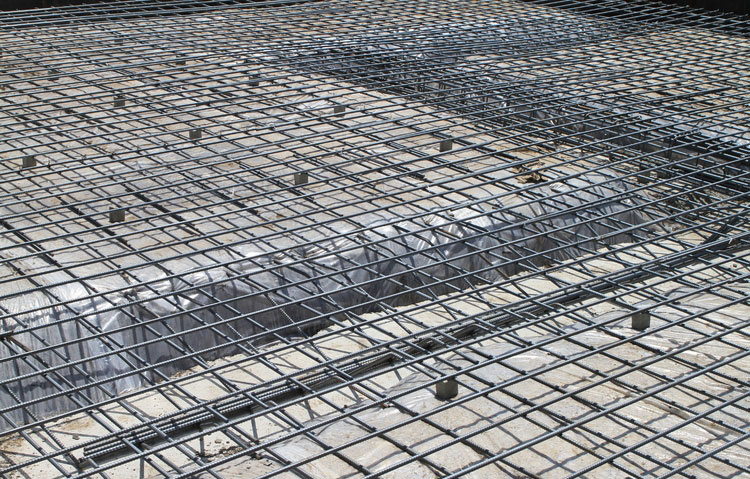

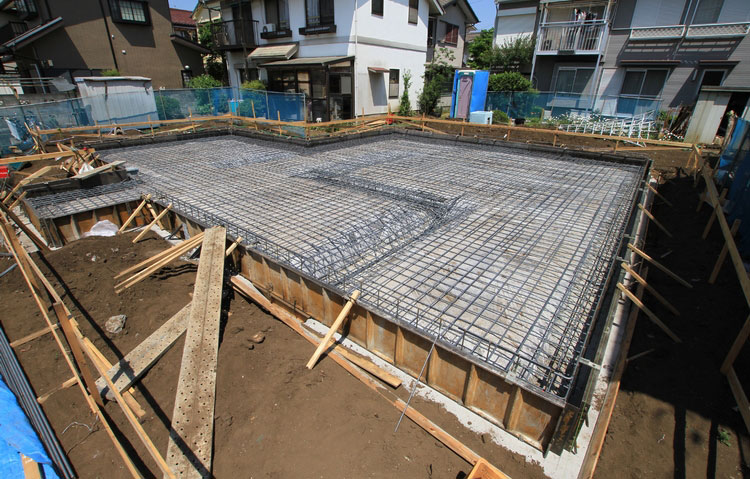

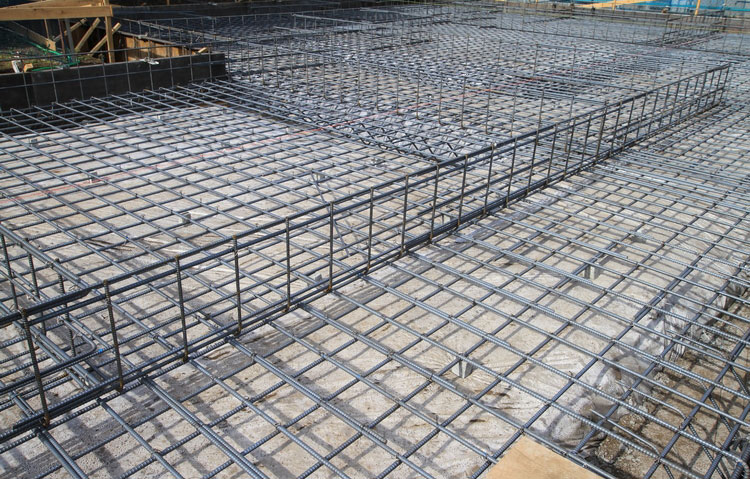

5.16鉄筋組 ~ 配筋検査:基礎図面の通りに鉄筋を組み、配鉄検査を受けます。

鉄筋組 ~ 配筋検査

鉄筋組 ~ 配筋検査

鉄筋組 ~ 配筋検査

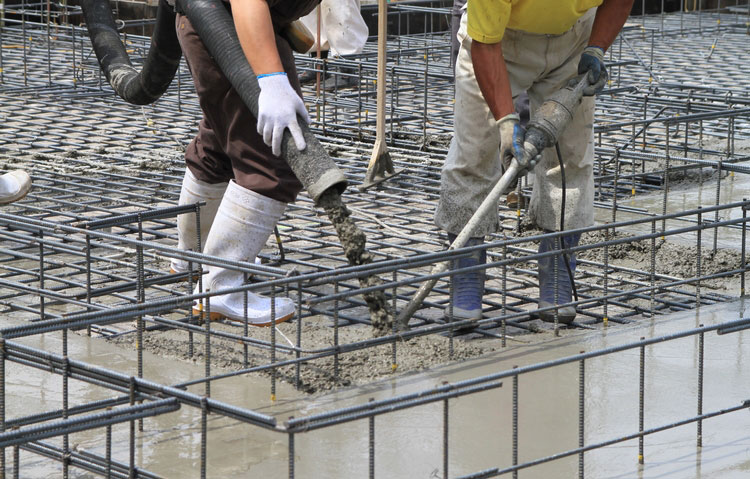

5.20耐圧盤コンクリート打設工事:耐圧盤と立上り基礎と2回に分けてコンクリートを入れます。

耐圧盤コンクリート打設工事

耐圧盤コンクリート打設工事

耐圧盤コンクリート打設工事

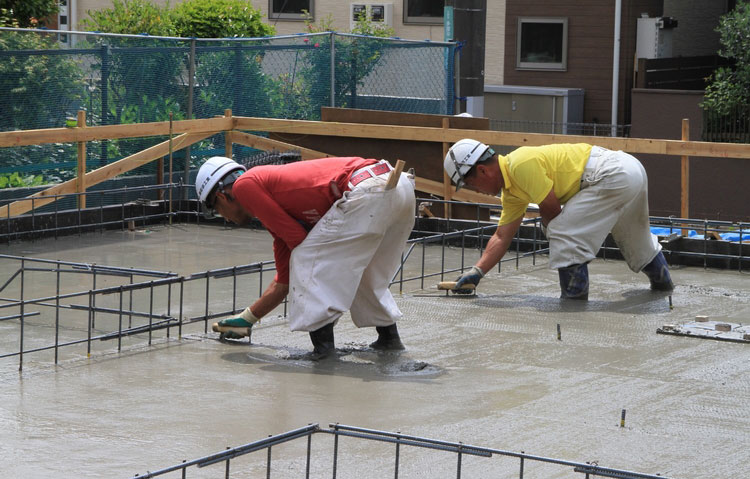

5.23立上りコンクリート打設工事:耐圧盤と立上りと2回共コンクリートの強度試験を行います。

立上りコンクリート打設工事

立上りコンクリート打設工事

立上りコンクリート打設工事

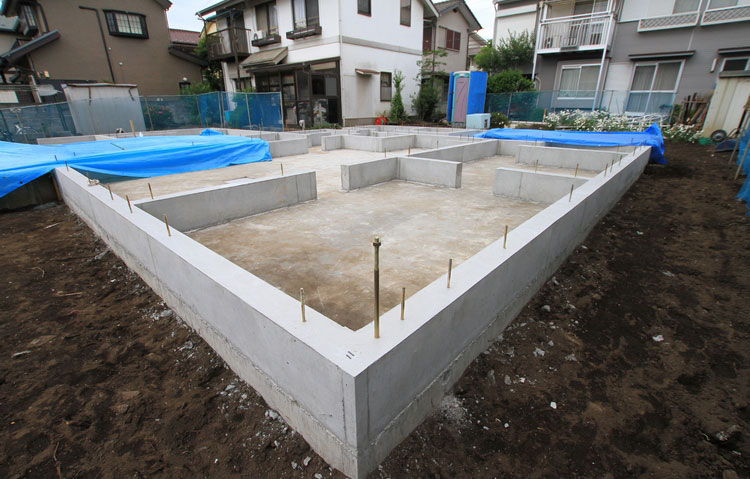

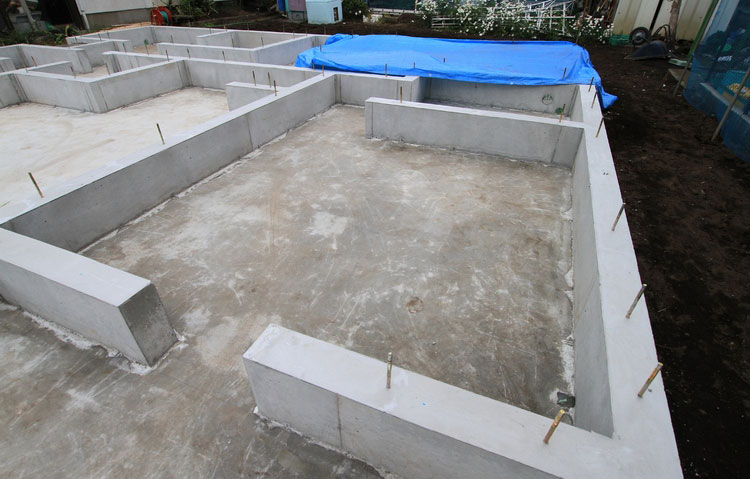

5.26基礎工事完了:十分と養生してから型枠を外して、基礎工事の完了です!

基礎工事完了

基礎工事完了

基礎工事完了

5.27設備先行配管工事:床がふさがれないうちに給水管や排水管等を配置します。

設備先行配管工事

設備先行配管工事

設備先行配管工事

5.29土台敷込:出来上がった基礎の上に通気層を設けて土台を配置します。足場も棟上の前に設置します。

土台敷込

土台敷込

土台敷込

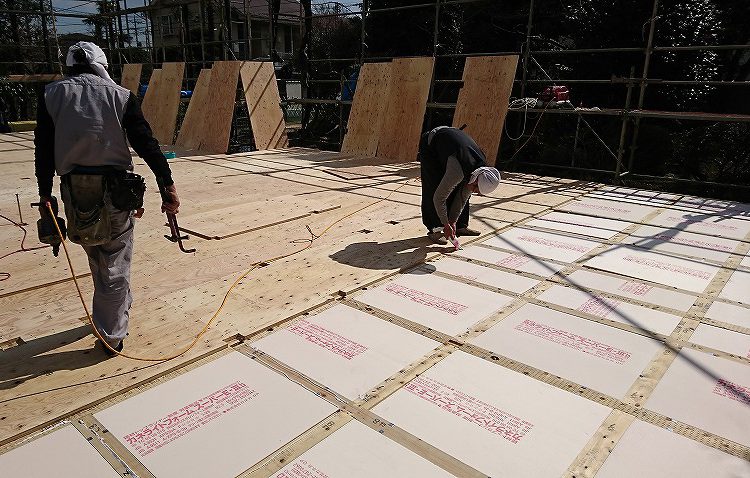

5.301F床合板敷込:土台が終わったら断熱材を敷き込み、その上に24ミリの床合板を敷き込みます。

1F床合板敷込

1F床合板敷込

1F床合板敷込

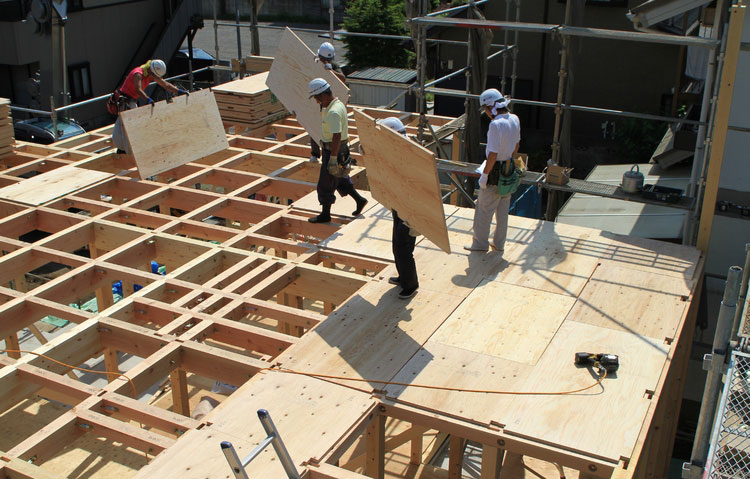

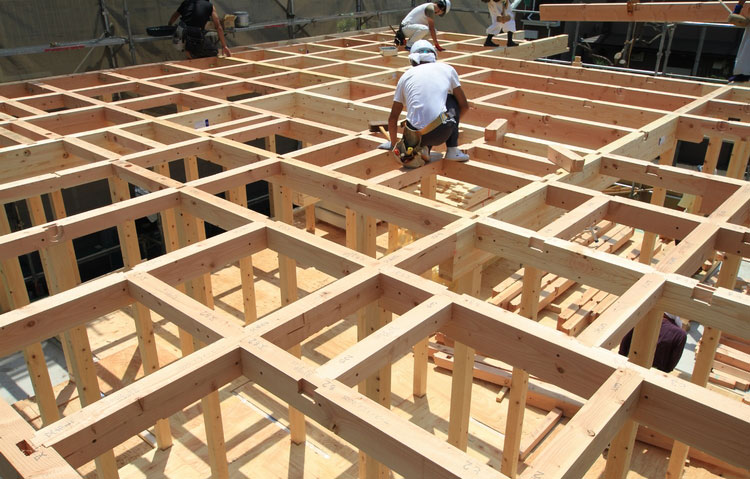

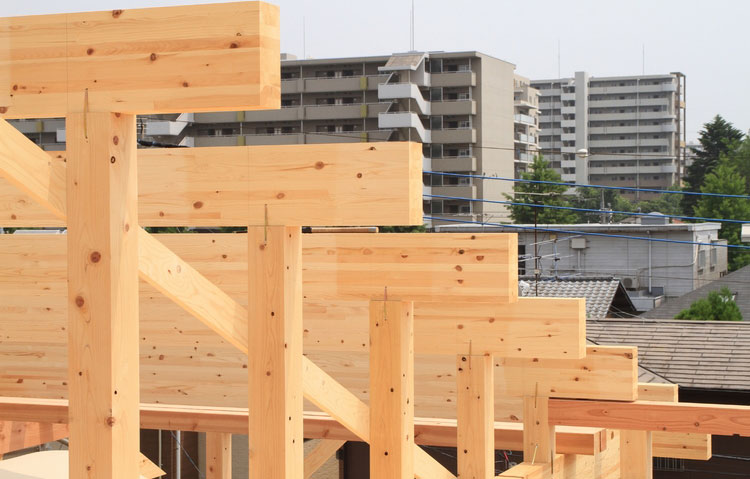

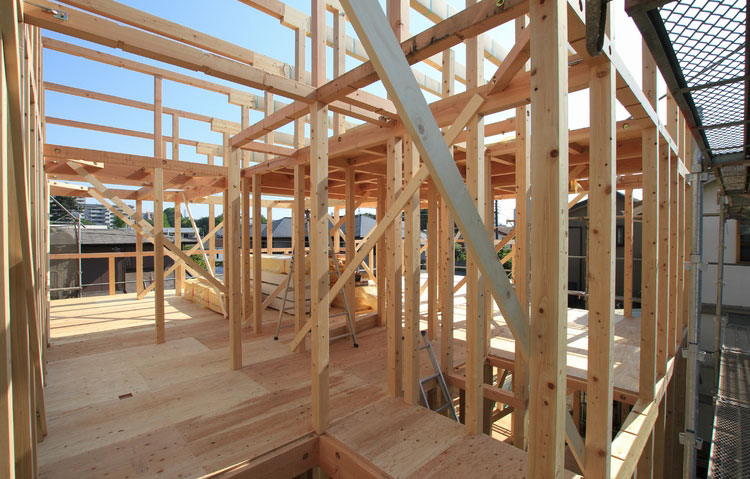

5.31棟上工事(1F柱・2F床・梁)大きな建物ですと二日間はかかります。

棟上工事

棟上工事

棟上工事

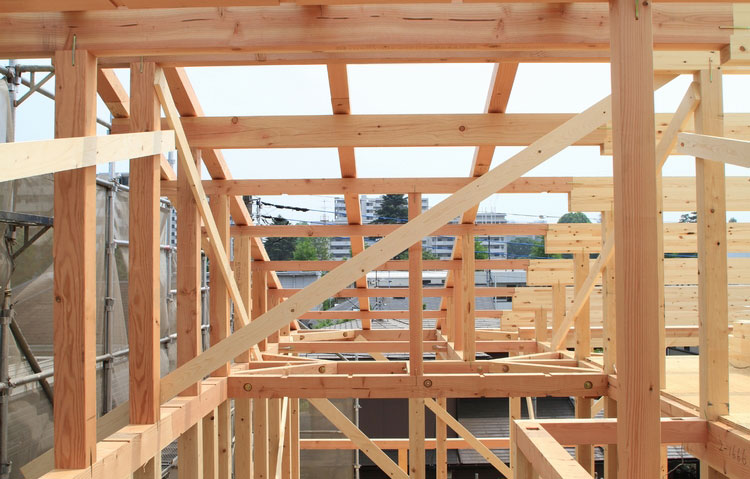

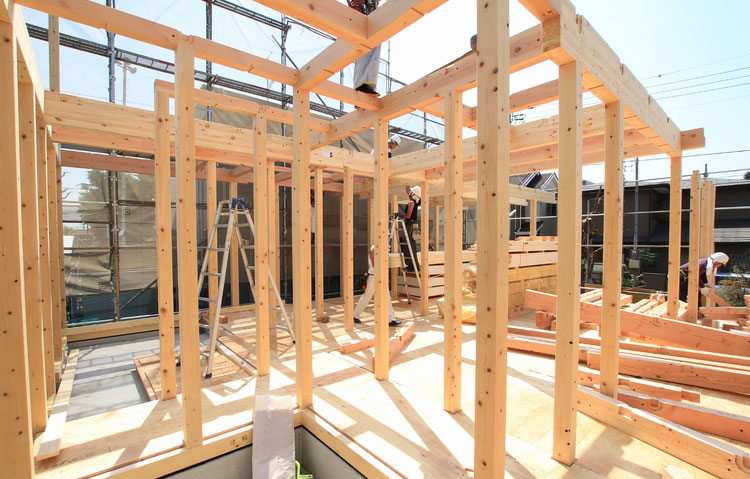

6.1棟上工事(2F柱・母屋)上棟です! 構造体検査を受けます。

棟上工事

棟上工事

棟上工事

上棟式(ご希望により)

上棟式

上棟式

 上棟式は無事棟が上がったことに喜び、感謝するものです。「儀式」というよりも施主が職人さんをねぎらい、もてなす「お祝い」と言えます。工事に関わった人が一堂に会し、今後の工事の安全を祈願し、お互いの協力の元に家をつくり上げていこうと、コミュニケーションをとる場でもあります。ですので一般的には神主は呼んでおりません。建物の四方に酒・塩・米をまいて清め、上棟の儀のみを行い一席を設けないかたちもあります。

上棟立会い

上棟立会い

上棟立会い

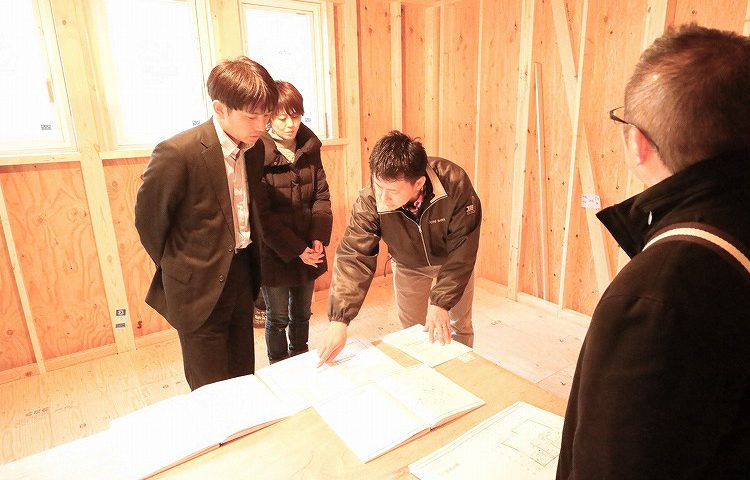

 上棟の儀が終わりますと、今度は上棟のお立会いをします。実際の空間を体感していただき、組み上がった構造体のご説明や、電気関係ではスイッチやコンセントの位置関係の最終的なご確認をしていただきます。その後も造作工事の進捗に沿って、現場でのお立会いをお願いしております。

6.19屋根工事:屋根の野地板に防水シートを張り、屋根材を敷き込みます。

屋根工事

屋根工事

6.20防蟻工事:シロアリの予防の処置を行います。

防蟻工事

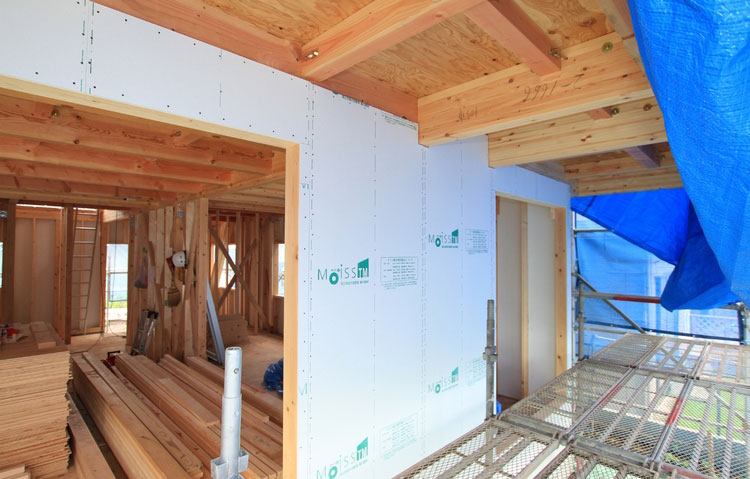

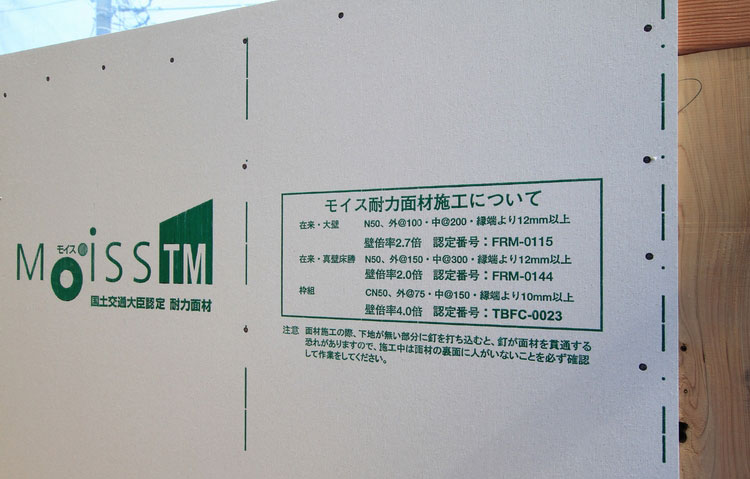

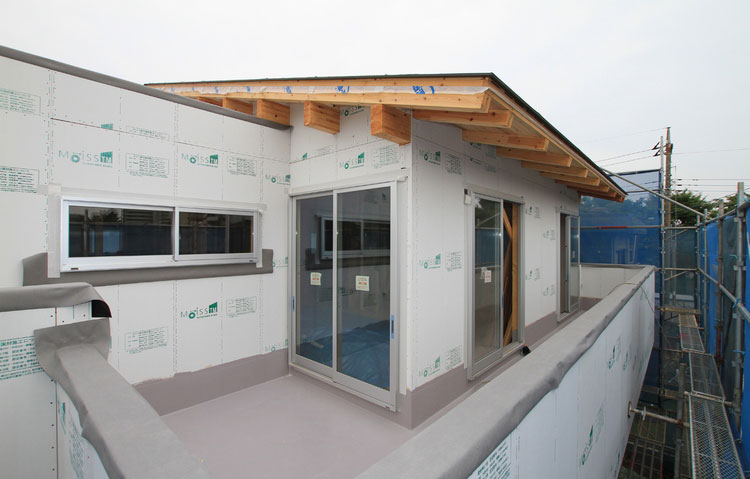

6.23外壁構造用モイス貼り:通常は9mmの構造用合板を外周壁に貼ります。

外壁構造用モイス貼り

外壁構造用モイス貼り

外壁構造用モイス貼り

6.29バルコニー防水工事:通常はFRP防水をします。

バルコニー防水工事

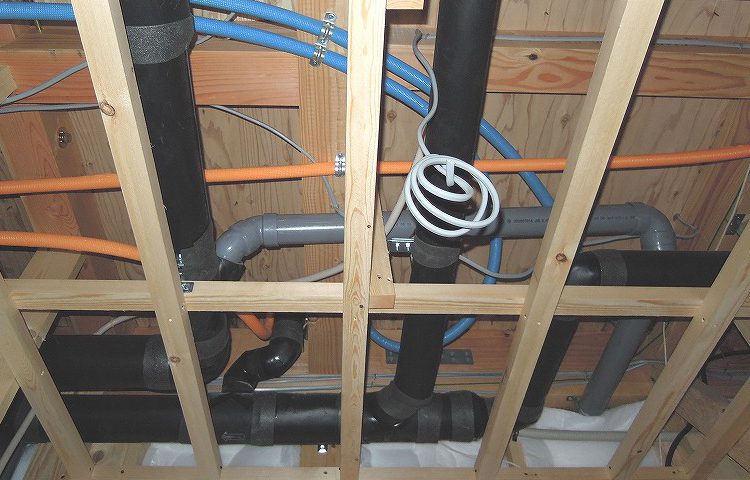

7.1電気・給排水工事:設備の配管・配線が始まります。2階の配水管には遮音材を巻きます。

電気・給排水工事

7.11外壁防水透湿シート貼り:外部の雨水はシャットアウトして、内部の湿気は外部に通す優れものです。この段階で防水検査を受けます。

外壁防水透湿シート貼り

外壁防水透湿シート貼り

7.15温水式床暖房設置:広いリビングも足元から輻射熱であったかです!

温水式床暖房設置

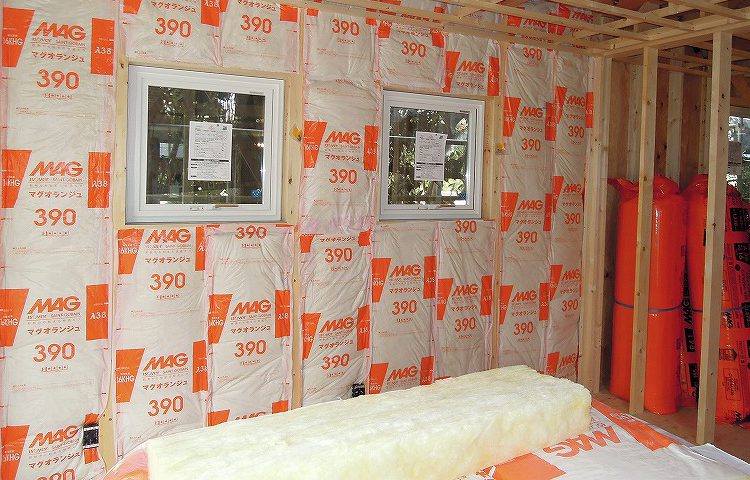

7.22断熱材充填:隠れてしまいますが、これが住まいの燃費を左右します。

断熱材充填

断熱材充填

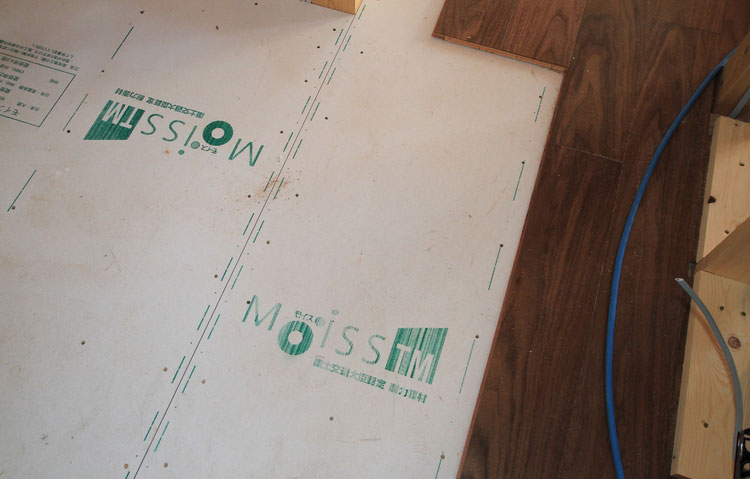

7.31床フローリング貼り:2階の床にはフローリングを貼る前に遮音対策として、石膏ボードかモイスを先に敷き込みます。

床フローリング貼り

床フローリング貼り

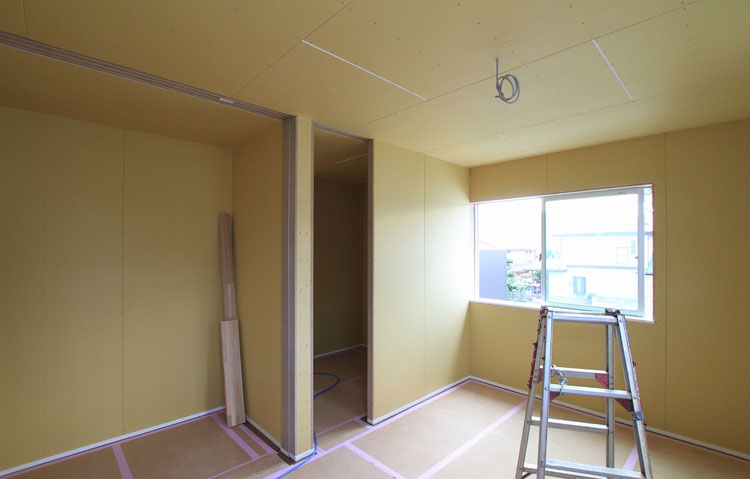

8.5壁・天井石膏ボード貼り:壁・天井の下地材です。防火や遮音の効果があります。

壁・天井石膏ボード貼り

壁・天井石膏ボード貼り

8.18外壁サイディング貼り完了:窯業系サイディングやガルバリウム鋼板、ラスモルタル塗壁などがあります。

外壁サイディング貼り完了

外壁サイディング貼り完了

外壁サイディング貼り完了

8.25クロス張り下地処理:パテ塗り工事(石膏ボードの継ぎ目を処理します。)

クロス張り下地処理

クロス張り下地処理

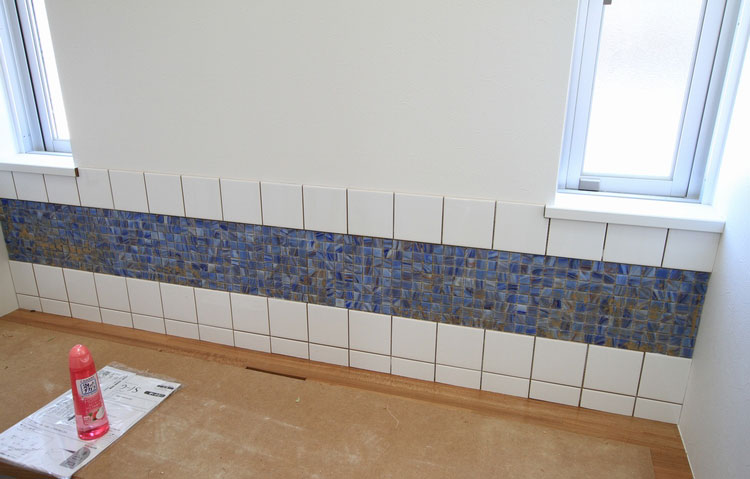

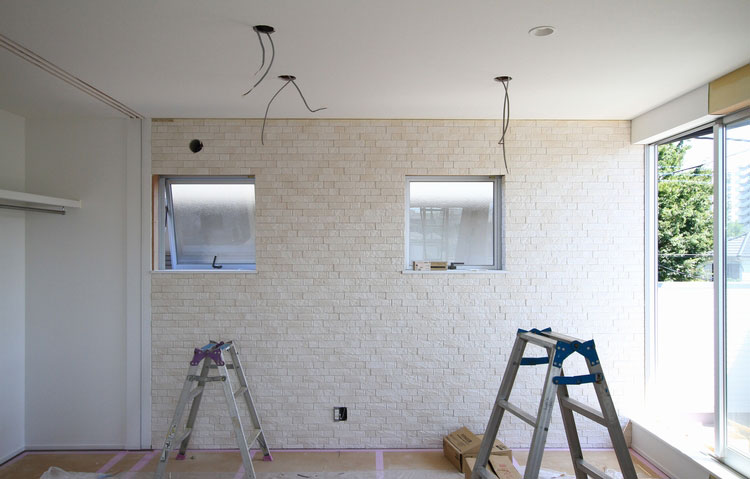

9.2仕上げ工事:クロス貼りやタイル貼り、照明器具等設備機器の取付けをします。

仕上げ工事

仕上げ工事

仕上げ工事

9.5いよいよ完成! 竣工立会いです。竣工検査と建築確認の完了検査も受けます。

竣工立会い

竣工立会い

 竣工のお立会いでは、建物の出来栄えをご確認いただき、住まい方とお手入れ方法、及び設備の取り扱いのご説明をします。

お引渡し:鍵の受け渡しと保証書の発行や、お引渡し書類一式のご説明をします。

お引渡し

お引渡し

このお住まいの施工事例は下記の写真をクリックしてご覧ください。

お住まいの施工事例
お住まいの施工事例
お住まいの施工事例

実際に建てたお家の事例
